抢抓施工期全力推进施工进度
确保圆满完成2024年交通项目建设任务
当前正处于全年最后一段项目施工期,临夏县交通运输局积极落实工作职责,在保证项目建设质量的前提下,全力推进项目建设进度,确保圆满完成2024年度交通项目建设任务。
临夏县北塬移民区岗沟流域农旅产业路项目,目前正处于征地阶段。我局积极配合属地乡镇,积极开展政策宣传,及时处置工作中出现的问题,征地工作开展平稳有序。截至目前,已完成征地任务的50%。

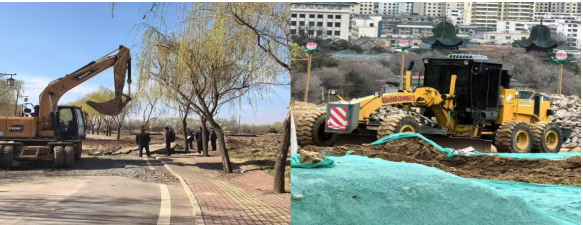

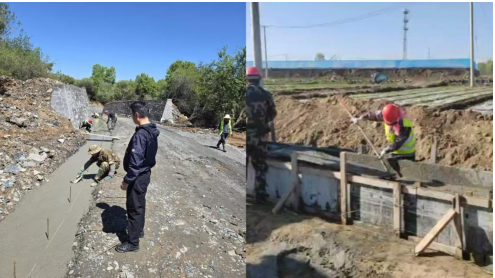

临夏县麻尼寺沟乡中路至关滩村乡村旅游产业道路工程与临夏县磨川至八里寺道路韩集镇上阴洼村至麻尼寺沟乡中路段乡村旅游产业道路工程同步开工建设。截至目前,以上两个项目均已完成路面清表,正在进行边沟施工。同时,临夏县交通运输局积极协调属地乡镇和电信、移动等通讯及电力部门,督促其尽快完成杆线改迁工作。
2024年自然村组产业道路工程、临夏县2024年危旧桥改造工程和临夏县2024年村道安全生命防护工程是今年交通民生项目。截至目前,2024年自然村组产业道路工程计划建设10公里,已完成建设7公里,占总工程量的70%;临夏县2024年危旧桥改造工程计划实施危旧桥改造7座,目前已完成2座,其余5座正在建设;临夏县2024年村道安全生命防护工程计划实施51.85公里,目前已完成43公里,占总工程量的83%。
抢抓施工期全力推进施工进度
确保圆满完成2024年交通项目建设任务
当前正处于全年最后一段项目施工期,临夏县交通运输局积极落实工作职责,在保证项目建设质量的前提下,全力推进项目建设进度,确保圆满完成2024年度交通项目建设任务。
临夏县北塬移民区岗沟流域农旅产业路项目,目前正处于征地阶段。我局积极配合属地乡镇,积极开展政策宣传,及时处置工作中出现的问题,征地工作开展平稳有序。截至目前,已完成征地任务的50%。
临夏县麻尼寺沟乡中路至关滩村乡村旅游产业道路工程与临夏县磨川至八里寺道路韩集镇上阴洼村至麻尼寺沟乡中路段乡村旅游产业道路工程同步开工建设。截至目前,以上两个项目均已完成路面清表,正在进行边沟施工。同时,临夏县交通运输局积极协调属地乡镇和电信、移动等通讯及电力部门,督促其尽快完成杆线改迁工作。
2024年自然村组产业道路工程、临夏县2024年危旧桥改造工程和临夏县2024年村道安全生命防护工程是今年交通民生项目。截至目前,2024年自然村组产业道路工程计划建设10公里,已完成建设7公里,占总工程量的70%;临夏县2024年危旧桥改造工程计划实施危旧桥改造7座,目前已完成2座,其余5座正在建设;临夏县2024年村道安全生命防护工程计划实施51.85公里,目前已完成43公里,占总工程量的83%。
国庆期间持续开展保通保畅工作
确保交通运输秩序安全稳定
国庆长假期间,临夏县交通运输局不间断全面排查道路交通安全隐患,对S322线等水毁滑坡路段设置安全警戒标识,采取紧急处置,全力做好保通保畅工作;局综合行政执法人员会同公安交警部门持续加大巡查执法力度,积极疏导交通,全力保障折达公路等县域重点道路及水路交通运输秩序安全稳定。
临夏县交通运输局全力以赴开展农村道路应急保通保畅工作
临夏县交通运输局严格贯彻落实县委县政府关于防汛减灾的重要安排部署,及时关注雨情、农村道路通畅情况和水毁情况,主动担当作为,认真开展农村道路应急保通保畅工作。

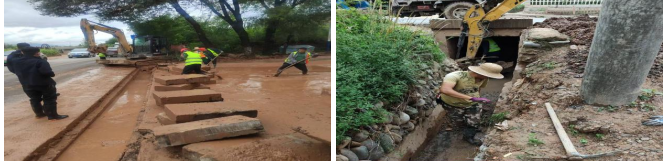

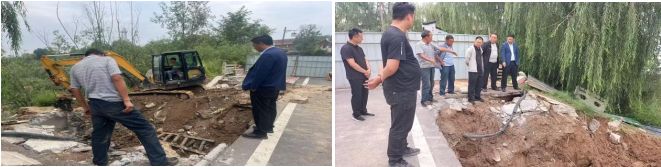

通过我局前期对县域道路桥梁水毁及安全隐患的排查,9月19日,根据雨情预警,我局积极联系漠泥沟乡,对存在安全隐患的漠泥沟乡台塔村十二社、台塔村十三社、大庄村五社、何家村五社(3座)共计6座便民桥进行应急处置。及时拆除了存在重大安全隐患的台塔村十三社便民桥和何家村五社其中2座便民桥,在其余桥梁周围设置警示标志。截至目前,以上3座危桥已完成拆除,并积极协调联系相关养护单位初步形成危桥维修方案,确保农村道路安全畅通和人民群众出行安全。

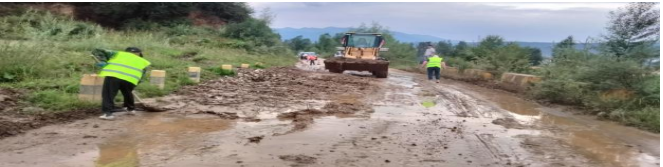

9月19日晚间,临夏县普降大雨,临夏县交通运输局立即联系相关乡镇对农村道路安全畅通情况进行排查,发现S106河湾段和苟家观路段道路淤泥堵塞,导致以上路段道路中断。19日晚23时许,我局协调属地乡镇政府、公安交警和农村道路养护单位,安排各类机械和人员,立即对S106河湾段和苟家观路段开展道路清淤,并紧急进行道路交通安全疏导。截至目前,已完成两条路段道路清淤工作,期间未发生任何安全生产责任事故和重大道路交通事故。
闻“汛”而动除隐患 保通保畅保安全
-----临夏县交通运输局农村道路应急保通保畅工作进行时
近期,临夏县因受强降雨影响,县域农村道路多处出现山体滑坡、边沟堵塞、道路淤泥坑洼等安全隐患,临夏县交通运输局主动担当作为,认真履职尽责,着力开展农村道路应急保通保畅工作。

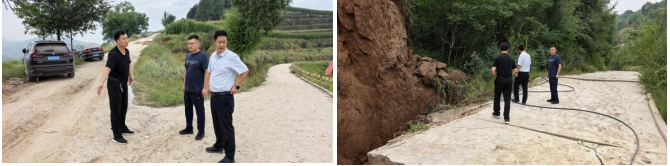

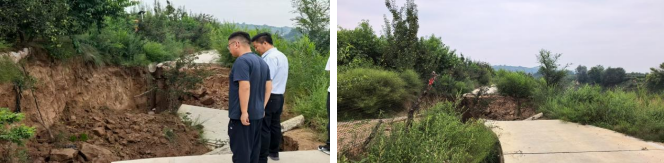

9月10日,临夏县Y017线韩集至沟门公路K3+100(掌子沟乡王家湾村)段出现山体滑坡隐患,临夏县交通运输局联合临夏县公安局交警大队及时发布车辆绕行通告,提醒车辆安全通行。同时,临夏县交通运输局积极联系协调公路养护企业,立即开展滑坡治理工作。截至目前,出动大型机械设备1辆,养护作业人员16人,预计治理滑坡点1处,清理土石方约3500立方米。
因四家咀至三岔沟公路黄泥湾镇程子河水暴涨,致使该路段路基受到严重侵蚀,道路随时有中断的风险。9月10日,临夏县交通运输局积极协调水电部门和黄泥湾镇,调派工程机械及时疏通河道,调运土方8000余立方米,夯实加固路基,全力清除道路安全隐患。截止目前,已完成80%抢险加固工程量。

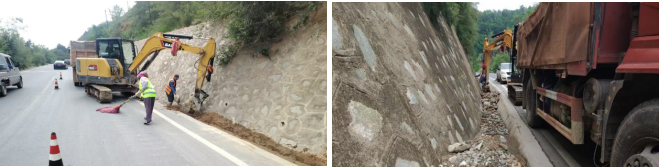

截止9月11日,S106线折达路临夏县段4.2公里养护作业已全部完成。此次养护作业,共计出动多种大型机械设备8台,养护作业人员60人,已完成公路养护工作,处置“炮弹坑”等水毁路面80余处,合计4800平方米。
切实履行农村道路建养职责
确保农村道路安全畅通

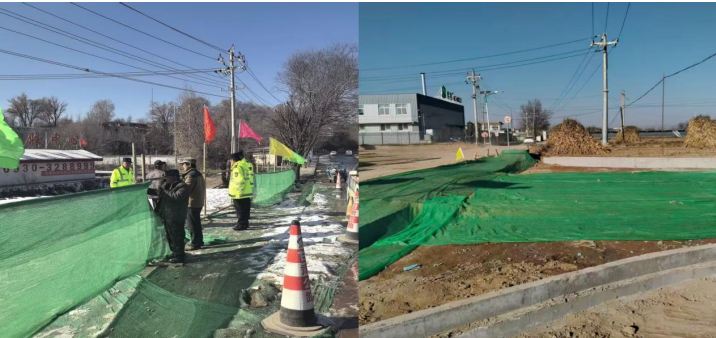

随着汛期降雨增多,全县农村道路不同程度的出现了“炮弹坑”等路面受损情况。为了认真落实交通运输农村道路建养职责,快速处置道路水毁隐患,为广大人民群众提供安全畅通的交通运输环境,9月9日,临夏县交通运输局迅速行动,充分利用晚间车流量相对较少的时段,积极协调临夏军盛路桥建筑工程有限公司,集中力量对S106线折达路临夏县段4.2公里进行养护作业,主要对坑槽路面进行铣刨铺油。此次养护作业,共计出动多种大型机械设备8台,养护作业人员60人,预计处置“炮弹坑”等水毁路面80余处,合计4800平方米,计划9月10日完成养护作业。
积极应对暴雨灾害天气
快速摸排处置农村道路水毁隐患
9月3日晚至4日,临夏州遭遇暴雨灾害天气,临夏县域最大累计雨量达160.80毫米。临夏县交通运输局连夜行动,于3日晚23时,由单位主要负责人带队,组织人员冒雨对临夏县黄泥湾镇、麻尼寺沟乡等降雨较大的乡镇农村道路桥梁水毁和通畅情况进行排查,及时组织车辆设备清理路面滑坡碎石淤泥,保障道路通行安全。
4日凌晨,临夏县交通运输局主要负责人带队,抽调22名干部会同相关乡镇,分5组对全县县、乡、村、社道路及桥梁水毁和通畅情况进行摸排,及时协调公路养护作业单位进行路面清障,疏通桥涵边沟,切实消除安全隐患。经排查,县域国道G568线、G310线,省道S322线、S309线、S106线及15条县道、18条乡道均安全畅通。
